Dự toán chi phí dựa trên mô hình: Đồng bộ mã định mức nhà nước với tham số BIM
Giải pháp đột phá dự toán 5D từ Sách Quản lý Chi phí và Dữ liệu lớn: Cách tích hợp bảng mã định mức Bộ Xây dựng (Thông tư 12) vào cấu kiện mô hình Revit.

Ban Kỹ Thuật BIM
Chuyên Gia Kỹ Thuật BIM

1. Nỗi đau thực tế: Dự toán và Thiết kế là hai thế giới tách biệt
Tại các ban quản lý dự án đầu tư công và doanh nghiệp xây dựng tại Việt Nam:
- Phòng thiết kế dùng phần mềm BIM để dựng mô hình 3D, xuất ra bản vẽ giấy rồi đóng dấu chuyển sang Phòng Dự toán.
- Các kỹ sư dự toán nhận bản vẽ lại ngồi cặm cụi nhập thủ công từng mã hiệu định mức nhà nước (như
AF.11111cho bê tông móng,AK.11111cho trát tường) vào các phần mềm dự toán riêng biệt (như G8, F1, Acitt). - Khi thiết kế thay đổi kích thước dầm hoặc dời một bức tường, phòng dự toán mất thêm hàng tuần để tính toán lại toàn bộ bảng giá.
- Sự đứt gãy này là nguyên nhân chính khiến các dự án đầu tư công liên tục bị chậm tiến độ phê duyệt dự toán và phát sinh sai lệch hàng tỷ đồng khi thanh tra kiểm toán.
2. Cơ chế ánh xạ dữ liệu định mức theo sách Sách 03
Cuốn sách BIM and Big Data for Construction Cost Management (2019 - Chương 5 & 6) vạch ra quy trình 3 bước đồng bộ dữ liệu dự toán:

- Chuẩn hóa hệ thống tham số chi phí (Cost Parameters):
- Thêm các trường tham số chia sẻ bắt buộc vào mọi Family:
CostCode(Mã hiệu định mức),CostDescription(Tên công tác định mức),Unit(Đơn vị tính: m3, m2, tấn).
- Thiết lập bảng ánh xạ tự động (Mapping Table):
- Xây dựng cơ sở dữ liệu liên kết giữa chủng loại cấu kiện và định mức Bộ Xây dựng (Thông tư số 12/2021/TT-BXD).
- Ví dụ: Cột có bề dày <= 40cm, chiều cao <= 6m, mác bê tông 300 -> Tự động gắn mã hiệu
AF.12214.
- Kết nối động hai chiều với phần mềm dự toán qua API:
- Dữ liệu khối lượng và mã định mức được truyền trực tiếp từ mô hình sang phần mềm dự toán để áp đơn giá vật liệu, nhân công và máy thi công theo công bố giá địa phương.

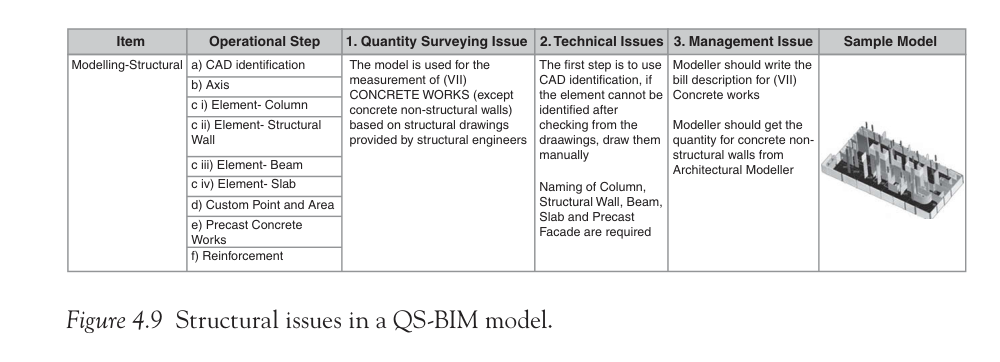

3. Ma trận ánh xạ cấu kiện kết cấu với mã định mức Thông tư 12
| Cấu kiện trong mô hình Revit | Tham số thuộc tính nhận diện | Mã hiệu định mức Bộ Xây dựng | Tên công tác dự toán theo nhà nước |
|---|---|---|---|
| Đài móng bê tông | Chiều dày <= 1.5m, Mác 300, Đá 1x2 | AF.11114 | Bê tông móng, chiều rộng <= 250cm, bê tông thương phẩm |
| Cột bê tông cốt thép | Tiết diện cột <= 0.16m2, Chiều cao <= 28m | AF.12214 | Bê tông cột, chiều cao <= 28m, bê tông thương phẩm |
| Dầm bê tông cốt thép | Chiều cao dầm <= 28m, Mác 350 | AF.12315 | Bê tông dầm, chiều cao <= 28m, bê tông thương phẩm |
| Sàn bê tông cốt thép | Chiều dày sàn <= 20cm, Chiều cao <= 28m | AF.12414 | Bê tông bản sàn, chiều cao <= 28m, bê tông thương phẩm |
| Tường gạch xây | Gạch rỗng 8x8x19, Dày 10cm, Vữa xi măng mác 75 | AE.21112 | Xây tường thẳng, chiều dày <= 10cm, gạch tuynel |
4. Tự động cập nhật bảng dự toán khi thay đổi thiết kế
Sức mạnh đột phá của quy trình 5D:
- Khi chủ đầu tư yêu cầu nâng chiều cao tầng từ 3.3m lên 3.6m hoặc tăng chiều dày sàn từ 150mm lên 180mm:
- Kỹ sư chỉ cần điều chỉnh tham số trên mô hình Revit.
- Phần mềm tự động tính lại thể tích bê tông, diện tích ván khuôn và số tấn cốt thép.
- Bảng dự toán tổng mức đầu tư tự động nhảy số sau 30 giây, giúp chủ đầu tư đưa ra quyết định tài chính ngay trong cuộc họp mà không cần chờ đợi cả tháng.
5. Checklist 4 bước triển khai dự toán 5D cho doanh nghiệp
- Ban hành thư viện Family đã gán sẵn mã định mức: Toàn bộ các cấu kiện mẫu của công ty phải được tích hợp sẵn mã định mức chuẩn trước khi giao cho kỹ sư dựng hình.
- Sử dụng công cụ kiểm tra tính đầy đủ của mã chi phí: Chạy script tự động quét các cấu kiện bị quên chưa gán mã
CostCodetrước khi phát hành hồ sơ. - Phối hợp chặt chẽ giữa Kỹ sư mô hình và Kỹ sư dự toán: Kỹ sư dự toán đóng vai trò hướng dẫn cách phân chia cấu kiện mô hình sao cho khớp với đầu mục công việc thanh quyết toán.
- Lưu trữ dữ liệu suất vốn đầu tư lịch sử: Sử dụng dữ liệu từ các dự án đã hoàn thành để xây dựng cơ sở dữ liệu lớn (Big Data) phục vụ công tác lập dự toán nhanh cho các dự án tương lai.
Bài viết cùng chuyên mục

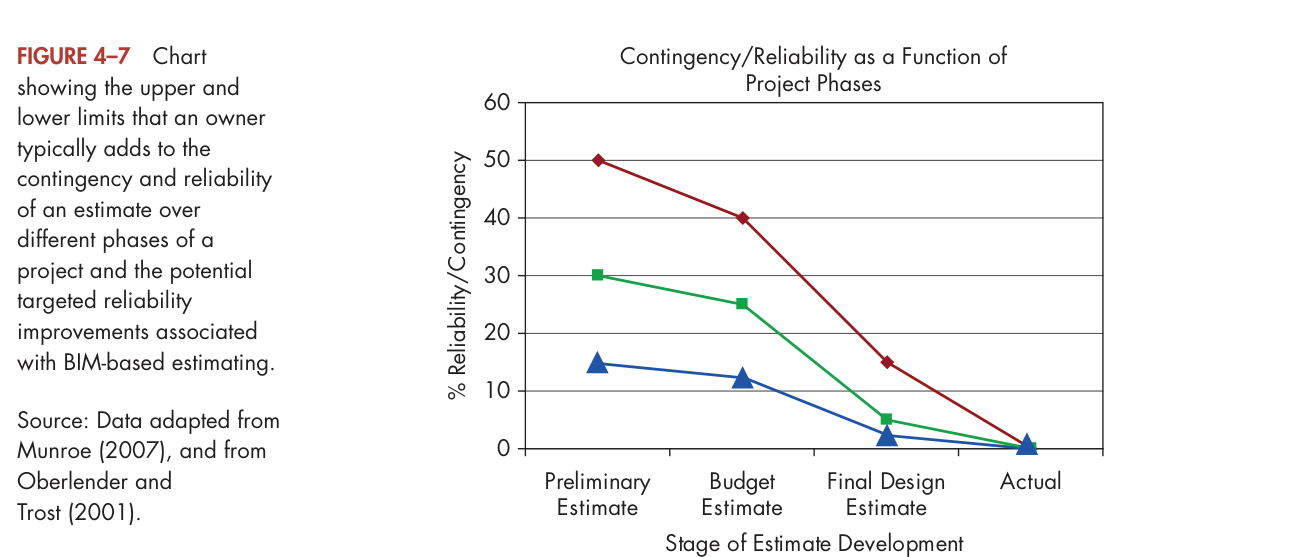

Cách lập dự toán chi phí áp dụng BIM cho Chủ đầu tư theo quy định Bộ Xây dựng
Hướng dẫn thực hành xác định chi phí tư vấn BIM và bản quyền phần mềm theo Thông tư 12/2021/TT-BXD, Quyết định 258/QĐ-TTg và phân tích hiệu quả thu hồi vốn ROI.

Ban Kỹ Thuật BIM
Chuyên Gia Kỹ Thuật BIM

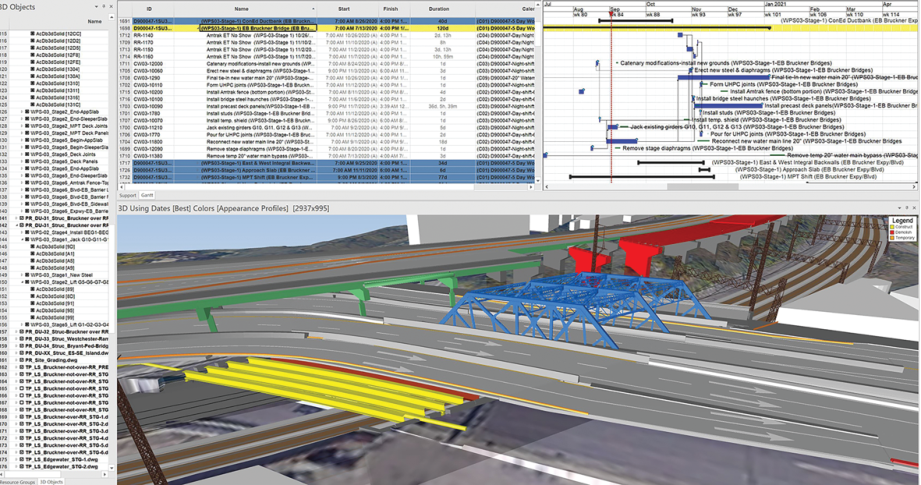

Giám đốc Ban Quản lý dự án điều hành giao ban công trường bằng mô hình 4D và 5D
Nghệ thuật điều hành dự án từ BIM Handbook (Chương 6): Cách rút ngắn cuộc họp giao ban từ 3 tiếng xuống 45 phút và kiểm soát đường găng tiến độ trên giao diện trực quan.

Ban Kỹ Thuật BIM
Chuyên Gia Kỹ Thuật BIM
