Thất thoát dữ liệu trong chu trình dự án truyền thống và giải pháp cứu vãn từ BIM
Nghiên cứu từ BIM Handbook (Chương 1) và phân tích đường cong Paulson: Cách ngăn chặn việc tiêu hao 30-40% thông tin tại các điểm giao thời bàn giao dự án.

Ban Kỹ Thuật BIM
Chuyên Gia Kỹ Thuật BIM

1. Điểm đau thực tế: Hiện tượng đứt gãy thông tin tại các điểm giao thời
Trong chu trình đầu tư xây dựng truyền thống tại Việt Nam, sự lãng phí lớn nhất không nằm ở giá thành vật liệu mà nằm ở việc thất thoát thông tin qua từng mốc chuyển giao:
- Từ Thiết kế sang Đấu thầu: Nhà thầu nhận một bộ hồ sơ PDF và bản vẽ 2D rồi phải cử đội ngũ kỹ sư bóc tách lại từ đầu. Quá trình này làm thất thoát tới 30% ý đồ thiết kế gốc và phát sinh hàng loạt sai số đo đạc.
- Từ Đấu thầu sang Thi công: Bản vẽ thi công thay đổi liên tục trên công trường nhưng không được cập nhật ngược lại về hồ sơ gốc, dẫn đến sự sai lệch nghiêm trọng giữa bản vẽ và thực tế.
- Từ Thi công sang Bàn giao vận hành: Ban quản lý tòa nhà tiếp nhận hàng xe tải tài liệu giấy hoàn công đóng thùng, sau đó mất 6 tháng đến 1 năm để nhập dữ liệu thiết bị vào bảng tính thủ công.
2. Đường cong phân bổ công sức Paulson và quy luật chi phí thay đổi
Cuốn sách BIM Handbook (2025 - Chương 1, Mục 1.4) phân tích mối quan hệ hữu cơ giữa khả năng tác động đến chi phí và chi phí cho các thay đổi trong vòng đời công trình qua đường cong Paulson:

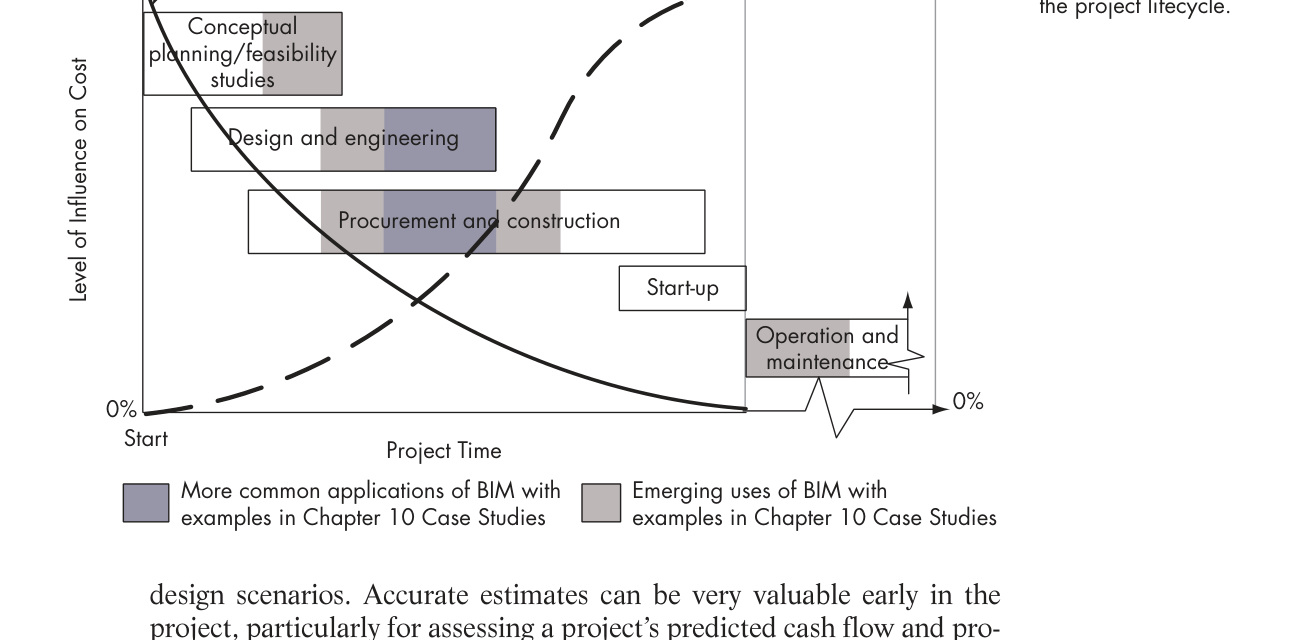

- Khả năng tác động đến chi phí dự án (Đường dốc xuống): Cao nhất ở giai đoạn lập quy hoạch và thiết kế ý tưởng. Càng về sau, khả năng can thiệp để tối ưu hóa ngân sách càng giảm dần về 0.
- Chi phí thay đổi thiết kế (Đường dốc lên): Sửa một nét vẽ trên máy tính ở giai đoạn ý tưởng tốn 1 đồng; sửa trên bản vẽ thi công tốn 10 đồng; sửa khi bê tông đã đổ trên công trường tốn 1.000 đồng kèm theo rủi ro phá hủy cấu kiện và đình trệ toàn bộ dự án.
3. Mô hình dòng chảy dữ liệu liên tục nhờ ứng dụng BIM
Khác với mô hình bậc thang gãy khúc truyền thống, quy trình quản lý thông tin theo BIM tạo ra một đường tích lũy dữ liệu dốc lên liên tục và không bị sụt giảm:
| Giai đoạn dự án | Luồng dữ liệu truyền thống | Luồng dữ liệu thông tin BIM |
|---|---|---|
| Lập dự án & Thiết kế sơ bộ | Tài liệu thuyết minh + Bản vẽ sơ phác 2D | Mô hình khối ý tưởng gắn chỉ tiêu diện tích và suất đầu tư |
| Thiết kế kỹ thuật | Tách rời các bộ môn CAD, xung đột tiềm ẩn | Mô hình tham số liên bộ môn, phát hiện va chạm tự động |
| Mời thầu & Chọn thầu | Đọc bản vẽ giấy, bóc tiên lượng thủ công | Xuất bảng khối lượng tự động từ cấu kiện mô hình |
| Thi công hiện trường | Bản vẽ in giấy, nhật ký ghi tay rời rạc | Mô hình 4D liên kết tiến độ và nhật ký số hóa |
| Bàn giao vận hành | Hồ sơ hoàn công đóng thùng lưu kho | Mô hình thông tin tài sản AIM nạp thẳng vào phần mềm quản lý cơ sở |
4. Giải pháp kiến trúc: Nguồn chân lý duy nhất (Single Source of Truth)
Để chấm dứt tình trạng thất thoát dữ liệu, cuốn sách *BIM Handbook (2025)* khuyến nghị các tổ chức xây dựng thiết lập cấu trúc Nguồn chân lý duy nhất:
- Mọi bên tham gia (Chủ đầu tư, Tư vấn giám sát, Nhà thầu chính, Thầu phụ MEP) đều truy cập vào cùng một cơ sở dữ liệu mô hình trên môi trường số dùng chung.
- Không phát hành hồ sơ bản vẽ khi chưa được đồng bộ từ mô hình gốc.
- Mọi điều chỉnh tại hiện trường phải được phản ánh ngay vào thuộc tính cấu kiện để phục vụ hồ sơ hoàn công số.
5. Kế hoạch hành động 4 bước bảo vệ dữ liệu dự án
- Thiết lập phụ lục bàn giao dữ liệu số trong hợp đồng: Quy định rõ định dạng tệp chuyển giao ở mỗi mốc nghiệm thu (tệp IFC chuẩn mở và tệp mô hình gốc).
- Ứng dụng mã định danh cấu kiện xuyên suốt: Giữ nguyên ID cấu kiện từ giai đoạn thiết kế đến khi hoàn công để không bị đứt gãy liên kết dữ liệu.
- Bắt buộc số hóa biên bản nghiệm thu: Đính kèm kết quả thí nghiệm nén mẫu bê tông và chứng chỉ vật liệu vào trực tiếp cấu kiện trên mô hình.
- Nghiệm thu mô hình hoàn công thực tế trước khi thanh quyết toán: Kiểm tra đối soát hiện trường bằng công nghệ quét laser hoặc trắc đạc điện tử để mô hình bàn giao khớp 100% với thực địa.
Bài viết cùng chuyên mục

Cẩm nang triển khai BIM cho Chủ đầu tư: 5 quyết định sống còn từ giai đoạn chuẩn bị
Trích dẫn phân tích chiến lược từ BIM Handbook (Chương 4): 5 quyết định định hình thành bại của dự án BIM dành cho ban lãnh đạo và chủ đầu tư bất động sản.

Ban Kỹ Thuật BIM
Chuyên Gia Kỹ Thuật BIM

Ban Quản lý dự án thẩm định và nghiệm thu mô hình BIM theo từng mốc thanh toán
Khung quy trình kiểm soát chất lượng từ The BIM Manager (Chương 7 & 9): Cách thiết lập cổng nghiệm thu kỹ thuật Gate Check trước khi ký duyệt giải ngân tài chính.

Ban Kỹ Thuật BIM
Chuyên Gia Kỹ Thuật BIM
